vedi   Indicatori   ( Progetti .  pianificazione  -   Indicatori )

consentono il calcolo della data di fine attività e del Lavoro cioè della Durata al netto dei gg. festivi in base al calendario della risorsa.

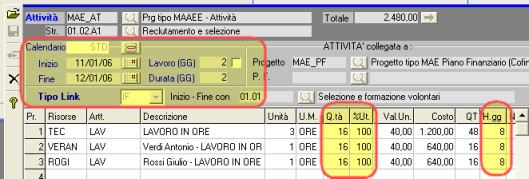

Dal Gantt Attività, aprendo gli Indicatori e posizionandosi su un'attività, viene inserito il calendario del "Prg Attività"


Inserendo la data di inizio e la durata, calcola la d. fine ed il Lavoro in base al calendario del Prg Attività
eredita il Calendario di Prg Attività (anagrafica Prg)
dalla data di inizio e del Lavoro, calcola la Durata cioè giorni pianificati (al lordo dei festivi)

Su inserimento della 1° risorsa o docente :
-  sostituisce il calendario del Prg Attività con quello della risorsa e ricalcola Durata e Fine,  inoltre :
-  imposta % Utilizzata = 100%
-  calcola la Q.tà (Quantità di servizi o merce) Artt. in base a :   H.gg(ORE giorno da anagrafica Risorse) e Lavoro.

Sarà possibile poi variare  sia la  "Q.tà "  sia la  " % Ut. " ricalcolando Lavoro, Durata e Fine.
Oppure, fissando il flag a fianco Lavoro, ricalcolando "Q.tà"  variando  "%Ut." e viceversa

Se si inserisce una Risorsa (o docente), viene rilevato il calendario della Risorsa/Docente (in anagrafica) e sostituito il calendario se diverso con il ricalcolo di d. fine e lavoro.

Attenzione : Inserire sempre al primo rigo la risorsa o docente, perchè è il primo rigo che varia, se diverso, il calendario di Prg Attività; questo poi sarà il calendario impostato per tutte le successive risorse/docenti nella scheda Indicatori per la stessa attività. Nell'esempio riportato la risorsa "DOC1" varierà, se diverso, il calendario "Standard" che poi sarà quello che dovranno utilizzare le altre risorse "TEC"  e  "VERAN"


Funzionamento :

1.  Aprire la scheda Indicatori Attività (da ATTIVITA' - Gantt attività)
2.  selezionere un'attività e andare in modifica indicatore collegato
3.  inserire la data di Inizio ed il lavoro  - in base al calendario del Prg attività, saranno calcolate : Durata
        (Lavoro + gg festivi nell'intervallo date)
4.  inserire una Risorsa o Docente, il codice rileva l'artt. (Servizio) presente in anagrafica con il costo unitario (sottosch. docenti-risorse) eventualmente per il Prg e PF.;   la "% Ut." è di default = 100%,  rileva inoltre le Ore/gg lavoro da anagrafica Risorsa/Docente
5.  La  "Q.tà" (ore lavoro servizio) è calcolata in base ai gg.Lavoro, alle Ore/gg/lavoro risorsa ed alla " % Ut."
6.  su   "Q.tà"  e  " % Ut." è possibile intervenire in variazione, in questo caso Lavoro, Durata e data fine saranno ricalcolate aggiornando il Gantt oppure, fissando il flag a fianco Lavoro, ricalcolando "Q.tà"  variando  "%Ut." e viceversa

Il Lavoro della prima risorsa vincola le risorse successive ad avere lo stesso calendario e lavoro.
